Análisis de correlación de las partidas
Este análisis nos permite evaluar el comportamiento de la producción de un grupo de partidas seleccionadas según el criterio del planificador.

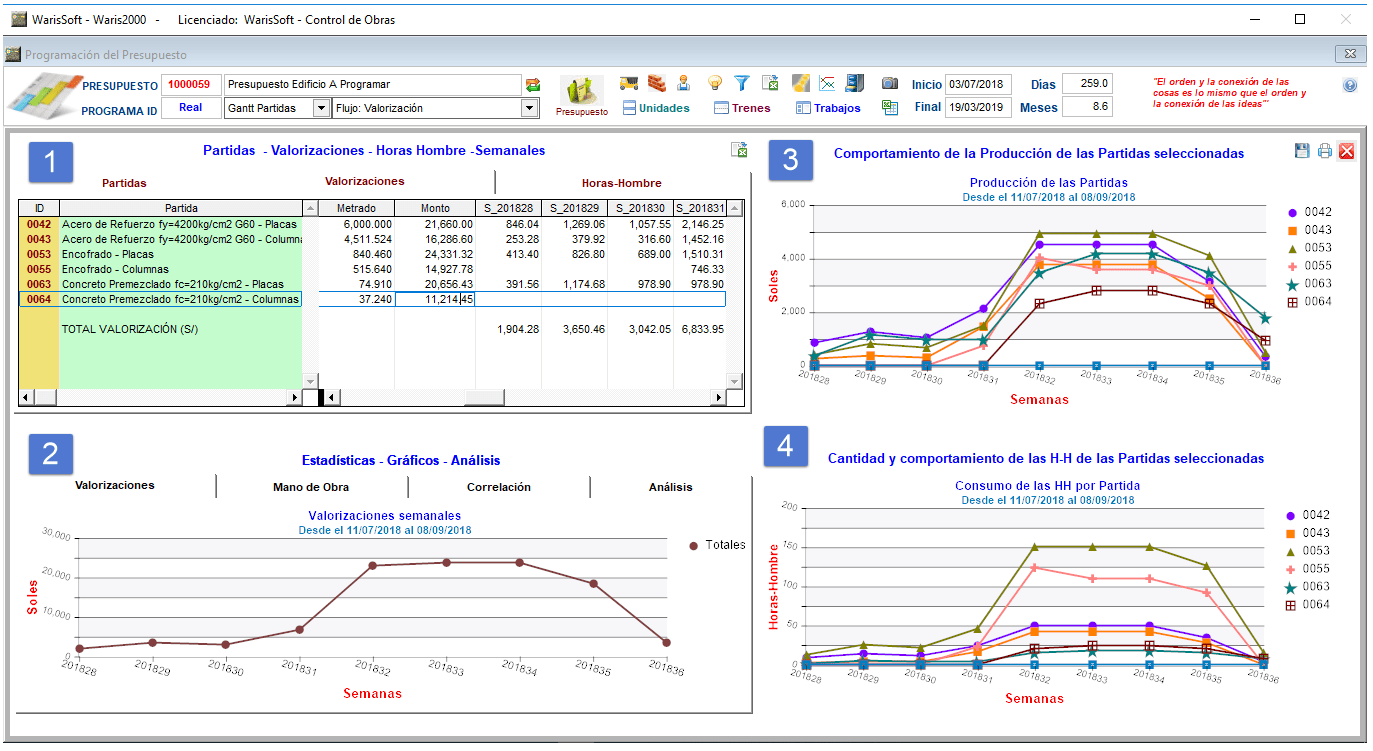

En el tablero ubicamos cuatro zonas principales que as hemos rotulado con los números del 1 al 4. En estas zonas observamos:
[1] Valores de las partidas seleccionadas. Tiene tres páginas: Partidas, Valorizaciones, horas hombre.
[2] Las gráficas de las valorizaciones y las horas hombre semanales consolidadas, la correlación semanal entre el costo de la producción y el costo de la mano de obra y un campo de análisis individual de cada una de las semanas que abaraca el análisis. Tiene cuatro páginas: Valorizaciones, Horas hombre, Correlación, y Análisis
[3] Gráfica del comportamiento semanal de la producción de las partidas analizadas.
[4] La gráfica del comportamiento semanal de las horas hombre utilizadas por las partidas seleccionadas.
Procedimiento para realizar un análisis
- Seleccione la partida que desea analizar.
- Marque la partida haciendo clic o utilice el menú desplegable para seleccionar opción. También puede la opción de lectura de una lista de partidas.
- En el menú contextual seleccione la opción Analizar partidas marcadas. Se muestra el tablero de análisis.
Partidas - Valorizaciones - Horas hombre - Semanales
En esta grilla se muestran los valores semanales resultado del análisis. Breve explicación del contenido de sus páginas:
Partidas analizadas

En página contiene la grilla con las partidas que se analizan.

Valorizaciones semanales de las partidas

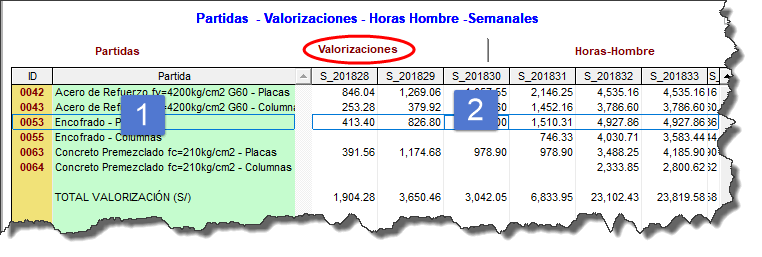

Esta grilla contiene las valorizaciones semanales de cada una de las partidas y el total de cada semana.

[1] Partidas seleccionadas
[2] Valorización semanal de la partida
[3] Totales de la semana e índice de correlación (HH / Soles)

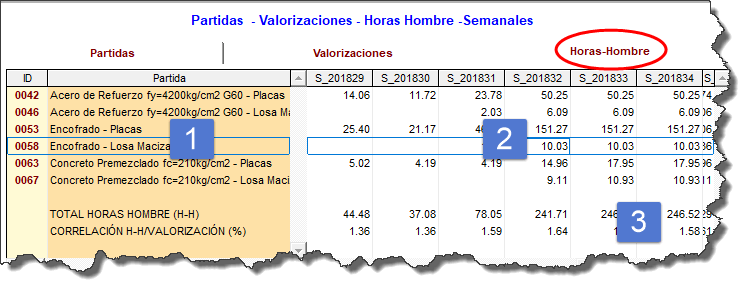

Consumo de las horas hombre semanales por partidas
En la grilla observamos la cantidad semanal de horas hombre por cada partida y el total de las horas por semana. También no muestra un índice de relación entre las horas y la valorización semanal.

Estadísticas - Gráficos - Análisis
En estas gráficas se muestran las curvas de los valores semanales de las valorizaciones, horas hombre y los índices de correlación entre horas y valorizaciones. A continuación un breve descripción:
Gráfica del Total semanal de las Valorizaciones
En este gráfico se muestra la curva del comportamiento de las valorizaciones semanales del total de las partidas analizadas.

Gráfica del Total semanal de las horas hombre
Gráfico con la curva del total semanal de la horas hombre de las partidas analizadas. Observamos que su comportamiento es similar a la curva de valorizaciones.

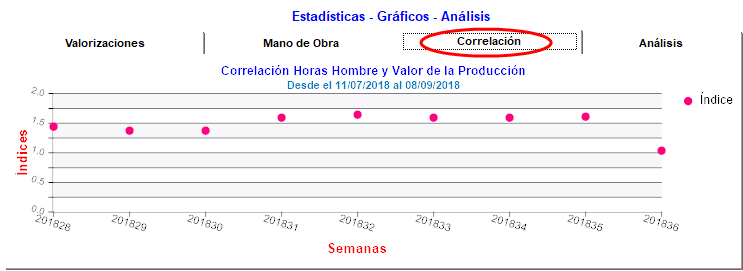

Comportamiento semanal del Índice de correlación HH / Valorización
Se muestra el comportamiento semanal del índice de correlación.

Análisis de la semana
En función de la información disponible como resultado de procesar las partidas seleccionadas el sistema, utilizando ciertas reglas, elabora e imprime un análisis de cada semana.

Comportamiento de la producción semanal de las partidas
Gráfica en la que observamos la producción semanal de cada una de las partidas analizadas.

Comportamiento y cantidad semanal de las HH de cada partida
Gráfica en la que se muestra la cantidad semanal de las horas hombre por cada partida analizada.

Exportación a una Tabla MsExcel de los flujos semanales
Para exportar los flujos de Valorizaciones y horas hombre a una Tabla MsExcel haga lo siguiente:
- Seleccione el flujo a exportar.
- Haga clic sobre el icono
. - Siga las instrucciones.
